Narva linnuses lõppesid suuremahulised Läänehoovi rekonstrueerimistööd

2023. aasta lõpus lõppeb Narva Muuseumis Eesti EL välispiiri programmi toetusel suuremahuline projekt ER3, mille juhtpartner oli Narva Muuseum.

Projekti ER3 üldine eesmärk oli parandada ettevõtlus- ja elukeskkonda, suurendades Narva linnuse konkurentsivõimet kultuuri- ja turismitootena. Ajaloolise pärandi taastamise ja selle üldisele avalikkusele kättesaadavamaks muutmise kaudu aitasid projekti tegevused kaasa soodsamate tingimuste loomisele kohalikele ja piirkondlikele VKE-dele, kes saavad kasu piirkonda külastavate turistide arvu suurenemisest.

Projekti ER3 käigus saavutati põhilised tulemused:
  • koostati vajalikud ehitusprojektid;
  • rekonstrueeriti Läänehoov ehk suurem osa linnuse territooriumist ning parandati oluliselt liikumis- ja transpordivõimalusi (sealhulgas muudeti liikumine mugavaks erivajadustega inimestele, paigaldati uued infostendid, rajati uus välisvalgustus jne). Jalakäijate liikumine on kavandatud mööda läänehoovi perimeetrit, mis annab võimaluse külastada järjestikku kõiki hoovis asuvaid objekte. Jalgteede võrgustik on kujundatud aeglaseks kulgemiseks ja süvenemiseks. Maapinna reljeefi kasutades on osade jalgteede üks serv kujundatud pika istepingina (lõunavalli äärne tee, konvendihoone läänetiiva esine tee);
  • viidi läbi Läänehoovi arheoloogilised uuringud, mille käigus leiti mitmeid olulisi leide (sh keldrid, käigud, hoonete vundamendid jne);
  • Läänehoovis ehitati välja infrastruktuur suurte ürituste korraldamiseks. Läänehoovi keskosa jääb avaraks muruväljakuks, mis sobib suuremate ürituste läbiviimiseks. Linnuse lääneõue edelanurgas 18. saj rajatud ehitise asukoht markeeriti karestatud graniidist plaadistusega, mis aitab tsoneerida läänehoovi erineva iseloomu ja suurusega ürituste aladeks;
  • restaureeriti linnuse välismüürid (sh ehitati müüri ruumides välja kaasaegsetele nõuetele vastavad WC-d, rekonstrueeriti kogu läänemüüri galerii katus jne);
  • ehitati lõunatornist uus trepp ja kaldtee Narva jõepromenaadile ja Joaoru puhkealale, millega loodi otseühendus muuseumi territooriumi ja Narva Joaoru vahel;
  • taastati Itaalia stiilis Kristervalli bastion ja loodi seal uus püsinäitus;
  • suurendati koostööd erinevate Narva Muuseumi partnerite ja ürituste korraldajate vahel;
  • viidi läbi Gloria bastioni teaduslikud uuringud;
  • levitati projekti tegevuste käigus saadud teadmisi avalikkusele ja spetsialistidele.

Narva Muuseumi juhataja Maria Smorževskihh-Smirnova sõnul on tegemist väga oluliste töödega. „Projekti tulemusel restaureeriti kogu Eestile oluline ajalooline pärand ning muudeti Narva linnus avalikkusele paremini ligipääsetavaks, mis aitab kaasa turistide arvu kasvule piirkonnas ning elavdab kohalikku ettevõtlust.“

Eesti EL välispiiri programmi poolt kaasrahastatava projekti ER3 kestvus oli 52 kuud ja selle kogumaksumus oli ca 5,93 miljonit eurot. Narva Muuseumi eelarve on 4 262 091,52 eurot, millest EL toetus 3 697 790,60 eurot.


DG REGIO

Projekti ER3 kaasrahastab Euroopa Liit Euroopanaabrusinstrumendi raames.


Rekonstrueerimistööde põhiprojekti koostas arhitektuuribüroo JVR ja ehitustöid teostas Scandec Ehitus OÜ.
ER3 projektijuht: Jüri Moor, Juri.Moor@narvamuuseum.ee

Narva-Ivangorodi kindlused 2. etapp

SA Narva Muuseum viib ellu Eesti EL välispiiri programmi (endine Eesti-Vene programm) poolt toetatavat projekti (ER3), mille eesmärgiks on ainulaadse Narva linnuse kultuuri- ja turismiobjektiks arendamine. Projekti tulemusel muutub Narva linnus avalikkusele paremini ligipääsetavamaks, mis aitab kaasa turistide kasvule piirkonnas ning elavdab kohalikku ettevõtlust.

Projekti käigus teostatakse 2023.a. detsembri lõpuks järgmised peamised tegevused:

  • rekonstrueeritakse Narva linnuse läänehoov, kus muuhulgas parandatakse liikumis- ja transpordivõimalusi (sealhulgas muudetakse liikumine mugavaks erivajadustega inimestele), ehitatakse välja infrastruktuur ürituste korraldamiseks,
  • konserveeritakse ja restaureeritakse läänehoovi välismüürid,
  • rekonstrueeritakse Kristervalli bastion, milles avatakse bastionide temaatikale pühendatudnäitus,
  • Linnuse läänehoov ühendatakse rannapromenaadi ja Joaoru puhkealaga. Selleks on ette nähtud rajada edelatoreni juurest alla terastrepp,
  • rekonstrueeritakse läänemüüri galerii katus.

2019. aasta septembris alanud Eesti EL välispiiriprogrammi 2014-2020 poolt rahastatav projekt kestab ca 52 kuud (kuni 31.12.2023) ja selle kogumaksumus on 5 933 995,36 eurot. Narva Muuseumi eelarve on 4 262 091,52 eurot, millest EL toetus 3 697 790,60 eurot.

Lisaks projekti käigus teostatavatele arendustegevustele viiakse läbi ka teaduslikud uuringud, mis heidavad uut valgust Narva linnuse ja Gloria bastioni ajaloole. Teadustööde tulemusi esitletakse projekti lõpus novembris 2023 toimuval konverentsil.


Kontaktisik: Jüri Moor, +372 504 2056

Antud väljaanne valmis Euroopa Liidu rahalise abiga. Selle väljaande sisu eest vastutab ainuisikuliselt Narva Muuseum SA ning selles kajastatu ei peegelda mingil juhul Programmi ega Euroopa Liidu seisukohti.

Piirikindluse avastuskeskus

Piirikindluse avastuskeskus

Euroopa Regionaalarengu Fondi rahastatava projekti „Piirikindluse avastuskeskuse avamine“ raames 2018. aasta jaanuaris alanud Narva linnuse rekonstrueerimistööde tulemusel avati 2020. aasta suvel täielikult restaureeritud konvendihoone koos uue püsiekspositsiooniga – külastajad pääsevad varem suletud jõepoolsesse idatiiba ja konvendihoone müüriharjal kulgevale galeriile, linnuses liikumist hõlbustavad trepikodades kaks lifti.

Narva linnuse täieliku restaureerimise viimane etapp algas 2007. aastal valminud Narva linnuse arenduskavaga, mis nägi ette konvendihoone kordategemise, uue linnuse ajaloole keskenduva ekspositsiooni loomise, Läänehoovi elavdamise ja selle servas paikneva edelatorni ning Kristervalli kasemati külastajatele avamise. 2015. aastal korraldati arenduskavast lähtuva terviklahenduse leidmiseks arhitektuurivõistlus, mille võitis ideekavand „Kaks sõpra“. 2016. aastal sai Narva linnuse rekonstrueerimise projekt „Piirikindluse avastuskeskuse avamine“ Euroopa Regionaalarengu Fondilt 3,54 miljonit eurot ning 2018. aastal algasid ehitustööd. Uuenenud Narva linnus avati külastajatele 2020. suvel.


SA Narva Muuseumi projekt “Piirikindluse avastuskeskuse avamine” sai 2016. aastal Piirkondade konkurentsivõime tugevdamise meetmest 3,54 miljoni euro suuruse toetuse Euroopa Regionaalarengu Fondist. Tänu sellele sai võimalikuks viia kolme aastaga ellu plaanid, mida oleme kavandanud 2007. aastast alates.

Projekti eesmärgiks on luua linnuses keskkond, mis pakub külastajale võimalust ise avastada linnuse lugu – kes linnust erinevatel aegadel valitsesid, kes siin igapäevaselt elasid ja millist ülesannet keegi täitis, kuidas linnust ehitati ja miks just nii ehitati, kuidas linnust sõjas kaitsti ja kuidas kaitses linnus linna, jne, jne. Projekti käigus viime lõpule möödunud sajandil pooleli jäänud restaureerimistööd ja avame kogu linnuse kõigi oma soppidega külastajale.

See tähendab, et me teeme korda ja avame külastajatele linnuse konvendihoone idatiiva, kuhu seni peale muuseumitöötajate polegi keegi pääsenud. Tänu restaureerimistööde lõpuleviimisele muutuvad ligipääsetavaks põnevad müürikäigud, võlvkeldrid ja müürigaleriid, mis praegu on koduks ainult tuvidele ja ehitusprahile. Idatiiba tekivad nii näituste ruumid kui ka konverentsi- ja ürituste saalid. Konvendihoone sisehoov, millel praegu ei ole erilist funktsiooni, muutub mõnusaks kohaks, kus korraldatakse etendusi ja kontserte. Isegi vihma korral, sest vajadusel saame sisehoovile peale tõmmata ajutise varikatuse.

Praegune 30 aasta vanune püsiekspositsioon, mis räägib linna ajaloost asendub uue mänguteoorial baseeruva sisuga, mille peateema on Narva linnus ja mille peamine eksponaat on linnus ise. Uue püsiekspositsiooni pindala on olemasolevast vähemalt neljandiku võrra suurem. Vähemalt 50% linnuse ruumidest, sh ka püsiekspositsiooni tuumik muutub ligipääsetavaks erivajadustega/liikumispuudega inimestele, kes praegu kahjuks linnuses liikuda ei saa.

Need muudatused mõjutavad mitte ainult muuseumit, vaid ka Narva linna ja maakonda tervikuna. Me teeme kõik selleks, et muuseumi külastajate arv vähemalt kahekordistada. See annab impulsi kohalike ettevõtete arendamiseks ja uute töökohtade loomiseks, sh ka muuseumis endas. Tegelikult on meie ambitsioon veelgi suurem. Tagasihoidlikult öeldes tahame me saada kõige ägedamaks Läänemere-äärseks linnuseks.

Kronoloogia

2007 töötati välja ja tutvustati linnale „Narva Hermanni linnuse väljaarendamise kava 2007-2013“. Kava üheks eesmärgiks oli välja arendatud üks terviklik, lõpuni restaureeritud, funktsionaalselt, efektiivselt toimiv linnuse kompleks.

2007 koostati Narva Muuseumi strateegiline arengukava aastateks 2008-2013

2008 Narva linn valmistas ette ja esitas programmile „Üleriigilise tähtsusega kultuuri- ja turismiobjektide väljaarendamine“ projekti eeltaotluse ”Narva linna kindlustuste väljaarendamine terviklikuks külastusobjektiks”. Projekti muude eesmärkide seas olid ka Narva linnuse idatiiva restaureerimine, konvendihoone õuegaleriide restaureerimine, linnusesse uue ekspositsiooni loomine ning linnuse Kristelvalli restaureerimine. Projekt ei saanud toetust.

2010 Narva Muuseum esitas projekti „Narva linnuse konvendihoone, Läänehoovi liikumisradade, piletimüügi koha ja pargi rekonstrueerimine“ taotluse piirkondade konkurentsi tugevdamise meetme raames. Projekt ei leidnud rahastamist.

2013 Narva linn ja Kultuuriministeerium sõlmisid Sihtasutuse Narva Muuseumi asutamislepingu.

2013 Koostati välja SA Narva Muuseumi strateegilise arengukava 2014-2018.

Märts 2015 SA Narva Muuseum ja Arhitektide Liit kuulutas välja arhitektuurikonkursi, mille eesmärgiks oli leida Narva linnuse hoonetele ja territooriumile ruumiline terviklahendus. Konkurss kestis kuni 15. juuni 2015.a.

13. juuli 2015 Arhitektuurikonkursi võitja väljakuulutamine. Võitjaks sai ideekavand märgusõnaga “Kaks sõpra”, autorid Kalle Vellevoog, Tiiu Truus, Lidia Zarudnaja, Martin Proomik (arhitektuuribüroo JVR)

1oktoober 2015 Sõlmiti projekteerimisleping arhitektuuribürooga JVR OÜ, mille järgi koostab JVR arhitektuurikonkursi võitnud ideekavandi “Kaks sõpra” ehitusprojekti.

22. juuni 2016 Piirikindluse avastuskeskuse avamise projekt sai Piirkondade konkurentsivõime tugevdamise investeeringute Ida-Viru maakonna 1. taotlusvoorus toetuse summas 3,54 milionit eurot. Arenduse tulemusena avatakse külastajale kogu linnus. Ajalooline keskkond ja loodav ekspositsioon koos sinna juurde pakutavate teenuste ja osalusvõimalustega moodustavad tervikliku elamusruumi.

Jaanuar 2018 2018 SA Narva Muuseum ja Scandec Ehitus OÜ allkirjastasid lepingu Narva linnuse rekonstrueerimistöödeks ning algasid ehitustööd, mille tulemusena avatakse 2020. aastal külastajatele täies mahus Narva linnus koos uue püsiekspositsiooniga. Rekonstrueerimistööd on osa projektist “Piirikindluse avastuskeskuse avamine”. Projekti kogumaksumus on enam kui 4 miljonit eurot, millest 3,54 miljonit eurot tuleb Euroopa Regionaalarengu Fondist.

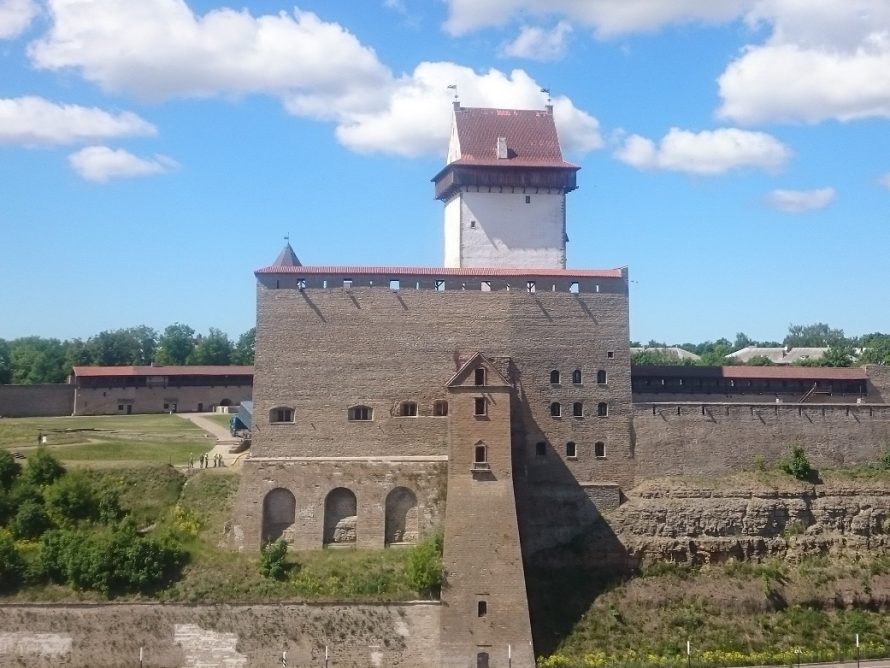

Juuni 2020 Kaks aastat kestnud ehitustööde tulemusel avati 2020 juunis külastajatele täielikult uuendatud Narva linnus koos uue püsiekspositsiooniga.
